欢迎访问济宁卓力工矿设备有限公司网站
定制咨询热线400-083-4511

斜井(430米往下延深段)作业规程

发布时间:2023-07-19 15:56:52 热度:320 标签:斜井(430米往下延深段)作业规程,斜井作业规程,斜井作业
0

延深作业规程
工作面概况
吉新煤矿原主斜井为箕斗提升,其斜井沿煤层布置,斜井上部坡度为37-40度,下部为17-20度,扩建后的矿井采用皮带运输,根据设计,新主斜井井口后移将原老井筒斜井37-40度坡度段甩掉,新掘主斜井200米段为19度,并与下部原井筒17-20度段斜井贯通。现在下部扩帮、挑顶230米已完成,为长远着想,为了以后矿井的发展,430米往下继续延深,以满足以后矿井建设需求。
430米往下延深段,根据设计要求,井筒方位角与原井筒新掘井筒方位角67º28′25〞一致。坡度为18度,变坡点以933水平煤仓底版为准。往下延深段巷道断面变小,延深长度为150米,掘进断面为半圆拱形,S掘=8m2,掘进巷道采用锚喷支护。
(二)、地质及水文情况
430米往下延深段基本上为全岩石。瓦斯二氧化碳涌出量经哈煤集团通风实验室2004年鉴定为:矿井瓦斯最大绝对涌出量为0.54m3/min,,二氧化碳最大绝对涌出量为0.72m3/min,矿井瓦斯最大相对涌出量为3.29m3/t,二氧化碳最大相对涌出量为4.39 m3/t,属低瓦斯矿井,煤层有自燃倾向性,发火期为3—6个月,煤尘具有爆炸性。
由于水文地质资料不全,在开采过程中,积累水文地质资料欠缺,因此在掘进过程中,必须先探后掘。在掘进过程中应注意工作面水文变化,发现问题及时处理和报告。
三、巷道形状及支护形式
1、巷道形状:掘进断面为半圆拱形。
2、断面尺寸: S掘=8m2。巷道净宽3.00米,巷道净宽2.70米。

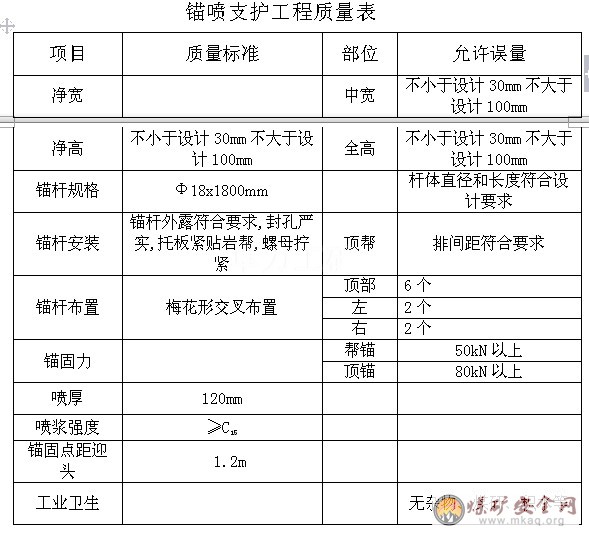

3、支护形式:锚喷支护。
4、材料规格:锚杆规格为18x1800mm树脂锚杆。锚固剂规格为Ø23x350
5、喷浆注意事项:
喷浆时在井下设置料场及喷浆站,通过输料管输至工作面,喷浆时采用D2-5型喷浆机一台输料管采用直径76毫米焊管,喷时厚度为120毫米拌料配合比水泥:砂:石子为1:2:2.8(重量比)水泥采用DO32.5Q普通硅酸盐水泥,砂子为中粗砂石子粒径为5毫米,水灰比控制在0.45,速凝剂掺量为水泥用量的3-5%,喷浆时开机必须先开水后开风,再送电,最后上料。停机时要先停料,后停电,再关风,最后停水。每天必须首先对当天的祼岩进行封闭初喷,一般初喷厚度不小于30-50毫米保证工作面锚杆不失效,喷浆手喷浆时,喷头出口距喷浆面距离控制在1-1.5米之内,以减少回弹,喷头以螺旋式轨迹转动,拌合料要随拌随用,砼料在地面料场由人工拌合,下至井下喷浆机处,砼料存放时间不超过24小时(不掺速凝剂),拌合料喷浆完后,要清理干净喷浆机周围。

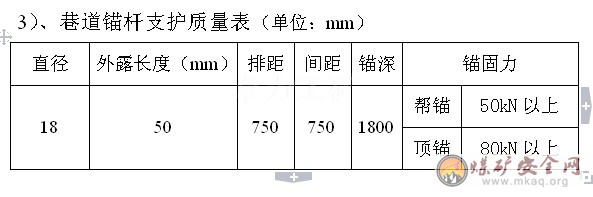

支护断面图

四、爆破说明

1)、炮眼布置图

  四、掘进施工工艺:钻眼爆破法配合人工装车。矿车装煤为1.5立方。

  1、炮眼布置

  采用楔形掏槽,眼深1.2米,辅助眼、周边眼爆破成巷,深度1米。

  2、打眼:采用ZY24型气腿式凿岩机,按跑眼布置图要求布眼,打眼前必须人工延长中腰线,以符合炮眼布置要求,先打掏槽眼,其次辅助眼,再而周边眼。

  3、装药放炮:装药放炮工按作业规程规定爆破参数进行装药检查,放炮时先放掏槽眼,其次辅助眼,再而周边眼,巷道成形规整,不得出现超挖欠挖现象。

  五、掘进作业工作面所需风量计算:

  1、按二氧化碳涌出量计算:

  Q=100×Q绝×KCO2

  =100×0.72×1.5

  =108m3/min

  =1.8 m3/s

  式中:Q—掘进工作面需风量

  Q绝—掘进工作面二氧化碳绝对涌出量0.72m3/min

  KCH4—掘进工作面中沼气涌出不均衡系数取1.5

  2、按人数计算:

  Q=4N

  =4×6

  =24 m3/min

  =0.4m3/s

  式中:Q—掘进工作面需风量

  N—掘进工作面同时工作最多人数取6人。

  3、按掘进工作面一次爆破使用的最大炸药量计算:

  Q掘=25A

  =25×2.7

  =67.5 m3/min

  =1.1 m3/s

  25—每分钟kg炸药消耗的新鲜风量m3/s;

  2.7—工作面一次爆破的最大炸药用量kg;

  4、按温度计算

  Q=60XV系XS系

  =60X0.3X8

  =144 m3/min

  =2.4 m3/s因工作面最高温度为17度,故适宜风速V系取0.3m/s

  S系掘进工作面平均断面积8 m3

  5、按局部通风机实际吸风量计算

  井下掘进工作面的掘进距离长,选一台YBT-5.5*2型局扇做掘进工作面局部供风,实际吸风量取3m3/s,Q掘=180 m3/min

  6、按风速进行验算

  掘进工作面计算结果选最大值即

  Q掘=180 m3/min=3 m3/s

  按最低风速验算

  Q煤≥15×S掘

  ≥15×8

  ≥120 m3/min=2 m3/s

  式中S掘进工作面平均断面积8m3

  按最高风速验算工作面最大风量为

  Q煤≤240×S掘

  Q=240×8=1920 m3/min=32 m3/s

  按照计算符合要求

  即:32 m3/s>3 m3/s>2 m3/s

  故风机选用YBT-5.5*2局扇满足掘进风量要求。

  风机安装地点及通风系统图(附后)。

  六、排水、防尘、运输及供电系统

  1、排水:工作面—车场水仓—地面

  2、防尘:地面供水管路—主斜井—工作面

  3、运输:

  延深段提升运输采用1.5m3“U”型矿车,运输线路在现有铺好的永久道至933水平往下铺一趟临时轨道延深至掘进工作面。

  4、供电路线:地面—主斜井—延深工作面。

  七、凿岩方法及组织:

  ⑴、施工执行三八制每班 4个人,瓦检工1人,队长1人。

  ⑵、采用全断面一次打眼分次装药爆破的组织形式。

  ⑶、工作面采用ZY24型气腿式凿岩机,使用1.0米螺旋钻杆,煤钻头直径42mm。

TAG:斜井(430米往下延深段)作业规程,斜井作业规程,斜井作业
如果您正在寻找相关产品或有其他任何问题,可随时拨打我公司服务电话,或点击下方按钮与我们在线交流!
全国统一服务热线:400-083-4511 13280082001
400-083-4511
